Abandon de chantier - que faire pour protéger vos droits ?

Denise Lopez 6 juillet 2026

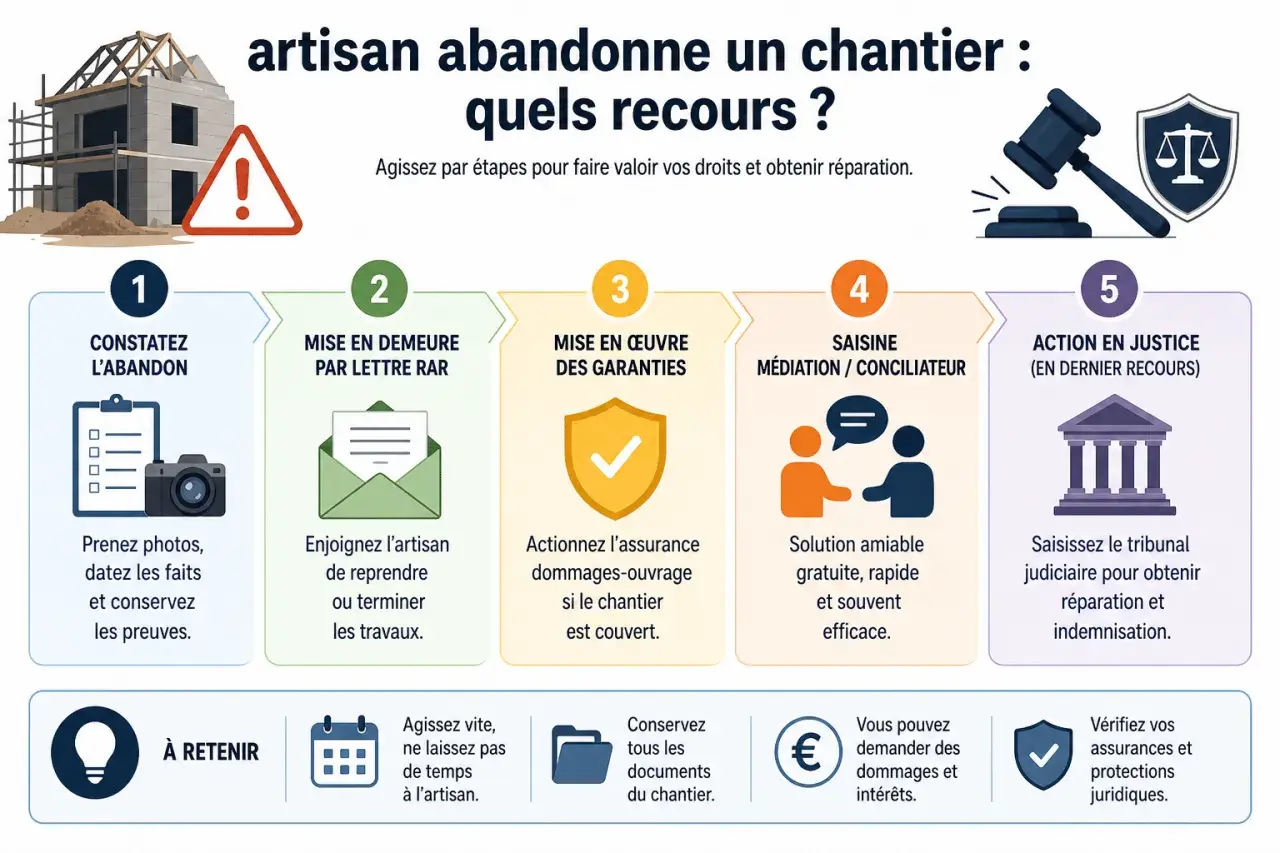

Infographie expliquant les recours en cas d'abandon de chantier par un artisan : constat, mise en demeure, garanties, médiation, action en justice.

Table des matières

Quand une entreprise ne revient plus sur un chantier, les conséquences dépassent rapidement le simple retard : logement inutilisable, acomptes déjà versés, travaux à reprendre et budget qui dérape. Un abandon de chantier peut toutefois être distingué d’une interruption temporaire, puis traité avec une méthode précise allant de la mise en demeure aux recours judiciaires. Je détaille ici les démarches utiles, les preuves à réunir, les assurances à vérifier et les erreurs qui coûtent le plus cher.

Les repères à retenir avant d’agir

  • Documentez immédiatement l’état des travaux, les paiements et les échanges avec l’entreprise.
  • Une interruption injustifiée et durable doit généralement être suivie d’une mise en demeure écrite.
  • Après un délai raisonnable, un commissaire de justice peut constater l’arrêt et les malfaçons.
  • Le contrat signé change vos protections, notamment entre marché privé et contrat de construction de maison individuelle.
  • Ne signez pas trop vite avec une autre entreprise avant d’avoir préservé les preuves et sécurisé la procédure.

Un chantier à l'abandon, murs de béton brut, débris et herbes folles sous un ciel brumeux.

Comment reconnaître un véritable abandon de chantier

Un chantier n’est pas juridiquement abandonné dès qu’une équipe disparaît pendant quelques jours. Il faut regarder la durée de l’arrêt, les explications données et les obligations prévues dans le devis ou le contrat. La DGCCRF retient l’idée d’une interruption injustifiée et anormalement longue, sans motif sérieux permettant de reprendre rapidement les travaux.

Des congés annoncés, des intempéries exceptionnelles, une difficulté d’approvisionnement clairement expliquée ou une modification demandée par le client peuvent justifier une pause. En revanche, le silence de l’entreprise, l’absence répétée aux rendez-vous et le matériel laissé sur place pendant plusieurs semaines constituent des signaux beaucoup plus préoccupants.

Je conseille de ne pas attendre une certitude absolue pour commencer à protéger son dossier. La bonne réaction consiste à relancer calmement par écrit, à demander une date ferme de reprise et à conserver la réponse, ou l’absence de réponse.

Les signes qui doivent vous alerter

  • les ouvriers ne viennent plus sans explication précise ;
  • le dirigeant ne répond plus aux appels, courriels ou messages ;
  • les échéances prévues au contrat sont dépassées sans planning actualisé ;
  • l’entreprise réclame un nouvel acompte alors qu’une partie importante des travaux reste inachevée ;
  • le chantier présente un risque pour la sécurité ou les intempéries peuvent aggraver les dommages.

Le retard doit aussi être rapproché de votre contrat. Un devis accepté, un bon de commande, un marché de travaux ou un contrat de construction ne produisent pas exactement les mêmes effets. C’est souvent cette lecture initiale qui permet d’éviter une mauvaise décision.

Les premières démarches pour préserver vos droits

Avant de parler de résiliation ou de tribunal, je recommande de constituer un dossier chronologique. Photographiez chaque pièce, chaque défaut et l’état général du chantier, en indiquant la date. Ajoutez le devis signé, les factures, les preuves de virement, les plans, les comptes rendus de réunion et tous les échanges avec le professionnel.

Faites également le point sur ce qui a été payé et sur la valeur réelle des travaux exécutés. Si vous avez versé 70 % du prix alors que le chantier n’est réalisé qu’à moitié, cette différence peut devenir centrale dans une demande de remboursement ou d’indemnisation. Une estimation par un professionnel indépendant aide à éviter les évaluations approximatives.

Faut-il continuer à payer

En cas d’arrêt injustifié, il est généralement prudent de suspendre les paiements non encore exigibles, tout en expliquant cette position par écrit. Il ne faut pas confondre cette suspension avec une annulation automatique du contrat, ni retenir une somme déjà due sans vérifier les clauses et l’avancement réel.

Le prêt immobilier ou le crédit travaux obéit à une logique différente. Je déconseille de cesser seul les remboursements bancaires, car cela peut entraîner des incidents de paiement. Dans certaines situations, le juge peut être saisi pour demander une suspension temporaire des échéances, mais cette mesure n’est pas automatique.

Vérifiez la situation de l’entreprise

Avant d’envoyer une lettre à une adresse qui n’est plus utilisée, vérifiez si la société existe toujours et si elle fait l’objet d’une procédure collective. Une consultation du BODACC, du registre légal de l’entreprise ou du tribunal de commerce peut révéler un redressement ou une liquidation judiciaire.

Si un administrateur ou un liquidateur judiciaire a été désigné, les courriers importants doivent lui être adressés. Le simple fait de relancer le gérant ne suffit plus toujours à faire valoir votre créance.

La mise en demeure qui donne une vraie base au dossier

La mise en demeure doit être envoyée en lettre recommandée avec accusé de réception ou par acte de commissaire de justice. Elle rappelle le contrat, les travaux concernés, la date du dernier passage sur le chantier, les retards constatés et les sommes déjà réglées. Elle demande une reprise concrète des travaux dans un délai précis et raisonnable.

Un délai de quinze jours peut être adapté dans de nombreux cas, mais il n’existe pas un chiffre universel valable pour tous les chantiers. Une urgence de mise hors d’eau, un risque électrique ou une habitation inhabitable justifient une réaction plus rapide. À l’inverse, une reprise nécessitant la commande de matériaux peut demander un délai mieux proportionné.

Ce que le courrier doit contenir

  • l’identité complète du client et de l’entreprise ;
  • la référence du devis ou du contrat et l’adresse du chantier ;
  • la liste factuelle des travaux réalisés et de ceux qui restent à faire ;
  • la date à laquelle le chantier a été interrompu et les relances déjà effectuées ;
  • la demande de reprise ou d’achèvement avec une échéance claire ;
  • la mention qu’à défaut d’exécution, vous pourrez demander la résolution du contrat, le remboursement des sommes dues et la réparation de votre préjudice.

Je déconseille les lettres agressives ou les accusations de fraude sans preuve. Une formulation sobre, précise et exploitable par un juge est beaucoup plus utile qu’un long message chargé d’émotion. Gardez l’accusé de réception, l’avis de distribution et une copie intégrale du courrier.

Si l’entreprise est en redressement judiciaire, la mise en demeure doit normalement viser l’administrateur judiciaire qui la représente. Cette particularité est facile à manquer et peut fragiliser la suite de la procédure.

Le constat et les recours quand rien ne bouge

Si le délai fixé expire sans reprise sérieuse, faites constater l’état du chantier par un commissaire de justice. Le procès-verbal peut décrire l’avancement, les équipements présents, les malfaçons visibles, les matériaux abandonnés et les risques immédiats. Pour les défauts techniques complexes, une expertise amiable ou judiciaire apporte un niveau de preuve supplémentaire.

Évitez de faire démolir ou recouvrir les ouvrages litigieux avant ce constat. Une nouvelle entreprise qui reprend immédiatement les travaux peut rendre plus difficile l’identification de l’auteur des malfaçons et du coût exact des reprises.

Les solutions envisageables

Solution Objectif Point de vigilance
Accord amiable Fixer une nouvelle date, un planning et un règlement définitif Tout doit être écrit et signé, notamment les pénalités ou remboursements
Référé Obtenir rapidement une mesure provisoire, une expertise ou une reprise sous astreinte Le juge apprécie l’urgence et l’évidence de la situation
Résolution du contrat Mettre fin au contrat pour inexécution suffisamment grave Une mise en demeure préalable est souvent nécessaire
Nouvelle entreprise Faire terminer ou sécuriser les travaux Le remboursement des surcoûts devra être prouvé et peut nécessiter une décision judiciaire
Le Code civil permet notamment de demander l’exécution forcée, une réduction du prix, la résolution du contrat ou des dommages et intérêts. Dans la pratique, le référé est souvent utile pour obtenir une décision rapide sur une expertise ou une mesure urgente, tandis que l’action au fond sert à chiffrer et réclamer l’ensemble du préjudice.

La résolution par simple notification comporte un risque. Elle suppose une inexécution suffisamment grave et doit respecter les conditions prévues par le Code civil. Lorsque les montants sont importants ou que l’entreprise conteste les faits, je préfère une stratégie sécurisée avec avocat, surtout avant de confier la totalité du chantier à un concurrent.

Les assurances et les contrats qui changent la situation

Le type de contrat est déterminant. Dans un marché privé classique, vous signez souvent directement avec plusieurs artisans et ne bénéficiez pas automatiquement d’une garantie de livraison couvrant l’abandon. Dans un contrat de construction de maison individuelle, la garantie de livraison à prix et délais convenus peut en revanche organiser la reprise du chantier par un autre intervenant.

L’ANIL indique que, dans ce cadre, le garant doit être alerté lorsque la mise en demeure reste sans effet. Selon la situation, il peut désigner une entreprise chargée d’achever les travaux. Relisez donc le contrat et contactez rapidement le garant mentionné dans l’attestation remise à la signature.

Lire aussi : Arrhes ou acompte, quelles conséquences en cas d’annulation ?

Que peut couvrir l’assurance dommages-ouvrage

L’assurance dommages-ouvrage ne remplace pas automatiquement l’entreprise défaillante pour tous les travaux non terminés. Elle concerne principalement les dommages relevant de la responsabilité décennale, notamment ceux qui compromettent la solidité de l’ouvrage ou le rendent impropre à son usage.

Avant réception, sa mobilisation peut dépendre d’une mise en demeure restée infructueuse et de la résiliation du contrat pour inexécution. Déclarez néanmoins rapidement les désordres graves à l’assureur, en joignant les photographies, le constat et les courriers échangés.

Demandez aussi à l’entreprise son attestation d’assurance responsabilité civile professionnelle et décennale correspondant à l’activité réalisée. Une assurance décennale pour la maçonnerie ne couvre pas nécessairement des travaux d’électricité ou d’étanchéité. Cette vérification peut faire une réelle différence lorsque plusieurs corps de métier sont concernés.

Comment chiffrer le préjudice sans surestimer sa demande

Le préjudice ne se limite pas au coût du devis d’une nouvelle entreprise. Il peut inclure le surcoût nécessaire pour achever les travaux, les réparations des malfaçons, les frais de constat ou d’expertise, certains frais de relogement et les conséquences directement liées au retard.

Pour construire un calcul défendable, établissez quatre colonnes : montant total prévu, sommes déjà payées, valeur des travaux réellement exécutés et coût restant selon un devis indépendant. Ajoutez séparément les dépenses annexes avec leurs justificatifs. Cette méthode permet de distinguer ce qui relève d’un remboursement, d’une réparation ou d’une simple dépense personnelle.

Un nouveau devis beaucoup plus élevé n’est pas automatiquement remboursable dans son intégralité. Le professionnel défaillant peut contester les prestations supplémentaires, les changements de gamme ou les travaux que vous avez décidé d’ajouter. Je recommande donc de faire reprendre uniquement le périmètre prévu au contrat, puis de chiffrer à part toute amélioration nouvelle.

Si le chantier est financé par un prêt, conservez les tableaux d’amortissement et les frais supplémentaires. Ils peuvent documenter une difficulté financière, mais ils ne sont pas systématiquement indemnisés. Le lien direct entre le retard et la dépense doit pouvoir être expliqué.

Les erreurs qui aggravent souvent le conflit

  • Changer les serrures ou évacuer le matériel de l’entreprise sans l’avoir mise en mesure de récupérer ses biens.
  • Faire reprendre les ouvrages avant un constat, puis demander ensuite à l’ancien artisan de reconnaître les malfaçons.
  • Verser un nouvel acompte à une entreprise inconnue qui promet une reprise immédiate.
  • Résilier oralement le contrat sans courrier formel ni inventaire des travaux.
  • Cesser les remboursements d’un crédit sans accord de la banque ou décision judiciaire.
  • Confondre un signalement à la DGCCRF avec une action permettant d’obtenir le remboursement : l’administration peut relever une infraction, mais elle ne tranche pas votre litige contractuel.

Je vois souvent des propriétaires perdre plusieurs semaines parce qu’ils multiplient les appels au lieu d’envoyer un courrier juridiquement exploitable. Dès que le silence devient durable, la preuve écrite vaut mieux qu’une nouvelle promesse téléphonique.

La médiation de la consommation peut être tentée après une réclamation écrite, si l’entreprise est encore active et si les conditions sont réunies. Elle peut débloquer un accord à moindre coût, mais elle ne remplace pas une mesure urgente lorsque le bâtiment est exposé à l’eau, au gel ou à un danger immédiat.

Le bon réflexe pour reprendre un chantier sans perdre votre dossier

La priorité est double : sécuriser le bâtiment et préserver les preuves. Protégez une toiture ouverte, coupez une installation dangereuse et prenez les mesures indispensables, mais faites constater l’état avant toute intervention qui modifierait les lieux.

Réunissez ensuite contrat, paiements, photographies, mises en demeure, constat, attestations d’assurance et devis de reprise dans un dossier unique. Avec ces éléments, un avocat, une association de consommateurs ou un professionnel du bâtiment pourra évaluer plus vite la meilleure voie, amiable ou judiciaire.

Dans ce type de conflit, la rapidité compte, mais la précipitation coûte cher. Une démarche structurée permet de reprendre les travaux tout en conservant la possibilité de réclamer les sommes réellement dues.

Cet article a un caractère purement informatif et éducatif. Le contenu a été élaboré avec l'aide d'outils analytiques et linguistiques modernes (IA). Avant de prendre une décision, consultez un expert.

Questions fréquentes

Un abandon se caractérise par une interruption injustifiée et anormalement longue, sans explication sérieuse ni date de reprise crédible. Le silence de l’entreprise, les rendez-vous manqués et le matériel laissé sur place pendant plusieurs semaines sont des signaux d’alerte.

Elle doit rappeler le contrat, l’adresse du chantier, les travaux réalisés et restant à faire, la date d’interruption, les relances et les sommes déjà payées. Elle doit demander une reprise dans un délai précis et raisonnable, souvent quinze jours, en indiquant les recours envisagés en cas d’inaction.

Le constat d’un commissaire de justice peut décrire l’avancement, les malfaçons visibles, les matériaux présents et les risques immédiats. Il est préférable de préserver ces preuves avant toute démolition ou reprise, afin de pouvoir chiffrer les responsabilités et les surcoûts.

Dans un marché privé classique, aucune garantie de livraison ne couvre automatiquement l’abandon. Pour un contrat de construction de maison individuelle, la garantie de livraison à prix et délais convenus peut organiser la reprise du chantier : le garant doit être alerté si la mise en demeure reste sans effet.

Comparez le montant total prévu, les sommes payées, la valeur des travaux exécutés et le coût restant selon un devis indépendant. Ajoutez les réparations, frais de constat ou d’expertise, frais de relogement et autres dépenses directement liées au retard, avec leurs justificatifs.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags

mise en demeure
abandon de chantier
référé
dommages-ouvrage
garantie de livraison
Autor Denise Lopez
Denise Lopez
Je m'appelle Denise Lopez et cela fait maintenant 4 ans que je me consacre à l'écriture sur opiclient.fr. Mon intérêt pour la vie pratique, le budget et les droits est né d'une volonté de rendre ces sujets complexes plus accessibles à tous. J'aime décortiquer les informations, vérifier les sources et présenter les choses de manière claire et compréhensible, afin que chacun puisse mieux naviguer dans ses démarches quotidiennes et prendre des décisions éclairées. Mon objectif est de vous proposer des contenus fiables et à jour qui vous seront réellement utiles.

Partager l'article

Écrire un commentaire
